桥梁吊装施工关键技术

日期:2015-7-7 14:58:12 来源:转载 浏览数:

分享到:

重庆武隆羊角乌江大桥上部结构为4~20m 空心板+1~170m 钢筋混凝土箱形拱桥+1~20m 空心板;桥梁总长318.8m,宽度9.5m。1-170m 钢筋混凝土箱形拱为上承式拱,拱肋施工采用缆索吊机配合扣锚索系统施工。主拱圏为等截面悬链线无铰拱,L0=170m,矢跨比F0/L0=1/5.5,拱轴系数m=1.756,净矢高30.909m,拱箱梁高2.8m(预制拱箱高2.7m),拱圈横向由5 片拱箱形成,箱轴中距均为1.6m,拱圈全宽8m。主拱圈分7 段缆索吊装施工合拢,每段长度相等。采用缆索吊装安装,吊装重量:中箱65t,边箱70t。

由于该桥跨度大,单肋长细比大,横向稳定系数小,为了确保安全;其吊装顺序为先中部双拱合拢,焊好两箱间的接头钢板、钢筋,并浇注拱箱接头处混凝土,包括横系梁部分,拉好浪风索后,方可松扣点和吊点。再左右对称分别吊装两边拱箱,每吊一段拱箱均要与上一箱肋的钢板、钢筋焊接牢固。
    本工程的主拱箱施工过程分为“四个阶段、七个流程”。即:施工准备阶段、吊装前准备阶段、主拱吊装合拢阶段、拱箱施工加载及拱上加载阶段。“七个流程”包括:施工准备、拱箱的运输储存、拱箱吊装、松索调整、拱箱合拢、拱箱纵横向连接、拱箱接头和混凝土灌注。
    各箱段均应按设计图规定的吊点位置脱模起顶、移动和吊运。主要吊装程序是,先吊中央一片,其次是靠中央的两片,然后依次对称进行吊装,最后吊边箱。各段拱箱连接后,进行固定。当顶端拱箱运至安装位置后,放松吊点,当较设计位置高3cm 时,停止下降,此时对称放松第I、Ⅱ、Ⅲ段的扣索,并逐渐松顶段吊点使接头接触,安装接头螺栓,合拢后的拱箱用松索作拱轴线的调整,松索的程序是按I、Ⅱ、Ⅲ段、顶段的次序往复进行,待各接触面基本抵紧,即暂停松索,进行接头,及时在接头缝内堵塞钢板,再次松索,使其拉紧。电焊接头角钢,用环氧树脂灌缝。为加强吊装过程中的横向稳定,对于第一片先吊的中箱,于每段接头处的侧边加设焊接钢板,增强横向稳定,第一片安装完毕后,不撤除吊、扣索,用第二组运输缆索吊装第二片拱箱,完毕后作好两片之间的横向连接,然后撤除第一组运输线,吊装第三片,每安好一片,立即进行横向联系。
    此过程中需要注意的是对I、Ⅱ、Ⅲ段的处理。①对于I 段(边段)拱肋悬挂定位。当边段拱肋悬挂就位时,下端头先对准拱座的中线落位,然后将上端头的标高调整到比设计标高高出15cm 后收紧扣索并卡紧,然后进行风缆固定,取走吊扣,另一边施工程序同上。②对于Ⅱ段(次边段)拱肋悬挂定位。当次边段拱肋悬挂就位后,为保证次边段与边段的拱肋接头顺利,避免接头处开裂,当接头对好按上接头螺栓后,要利用水平观测仪观测接头连接,调整标高,然后进行固定。在控制ΔY 边下=2ΔY 下的原则下,先收紧次边段锁扣,然后松一次起重索,如此往复,直到起重索松完。另一边次边段拱肋悬挂定位方法同上。③Ⅲ段拱肋悬挂定位。方法与次边段拱肋悬挂定位一样。只需控制ΔY 中下=3ΔY 下。④顶端拱肋悬挂定位。拱顶段吊运就位时,用两部水平仪观测四个接头标高,用全站仪或经纬仪观测和控制中线,然后缓慢松下起重索,当拱顶端两端头标高比设计高出3cm 位置时停止下降。然后按照先边扣索,后次边扣索的顺序进行松扣,直至顶端与拱顶端合拢,然后进行固定。⑤拱肋松索成拱。要缓慢、小幅度的进行松锁,从而方便进行拱轴线的调整,在进行调整前,应首先调整拱顶两侧的连接点,使其与标高对称,然后下降高端锁扣或提升低端锁扣。拱轴线的调整精度要求接点与设计标高间的差值控制在0~15mm 之间,当调整完成后进行电焊接头,保证接头处螺栓旋紧、焊死。⑥全部松索成拱。松索时应按边扣索、次边扣索、起重索三者的先后顺序,对称均匀、缓慢地进行,并且严格控制拱肋中线偏差,进行水平位置检测。

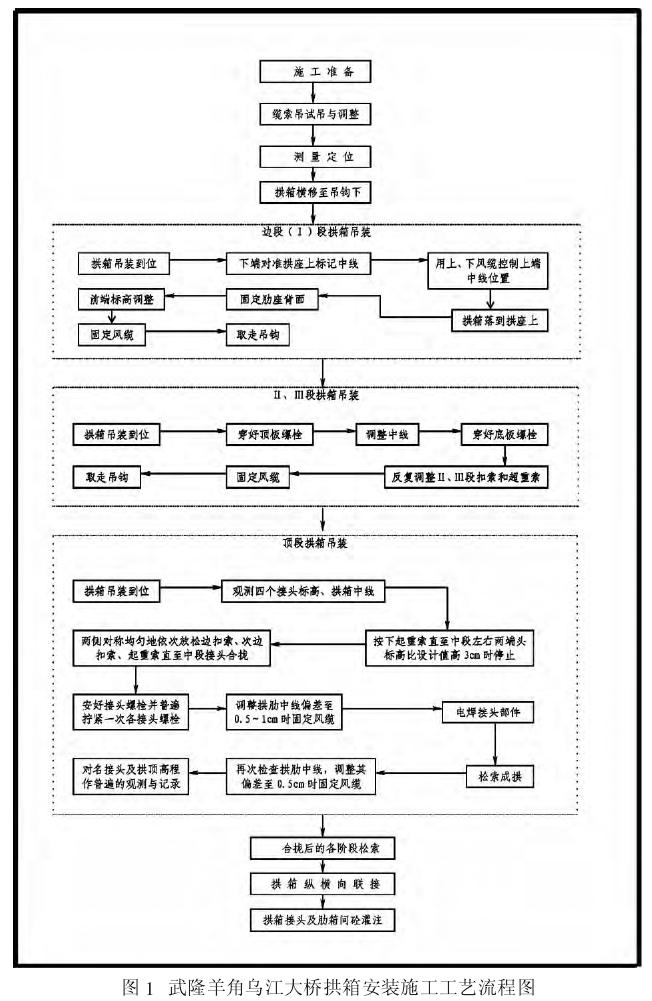

    在以上吊装完成后,进行工程质量检验,才可进行混凝土浇筑,如图1。
